Le référé préventif reste l’outil procédural le plus sous-exploité par les maîtres d’ouvrage qui lancent une rénovation lourde. Nous observons régulièrement des chantiers de reprise structurelle, de surélévation ou de modification de façade démarrer sans cette précaution, exposant le porteur de projet à des réclamations de voisinage impossibles à contrer faute de preuve d’antériorité.
Compétence juridictionnelle du référé préventif : juge judiciaire ou administratif
La question du juge compétent est le premier point à trancher, et elle conditionne tout le reste. Pour une rénovation lourde portant sur un immeuble privé, le référé relève du juge judiciaire, sur le fondement de l’article 145 du Code de procédure civile.
La situation se complique dès qu’une autorisation publique entre en jeu. Un chantier lié à un permis de construire délivré par la commune, ou impliquant un ouvrage public mitoyen, peut basculer vers la compétence du juge administratif. Ce point devient central pour les opérations mixtes, où la nature des travaux détermine le régime procédural applicable.
Nous recommandons de vérifier ce point avec le conseil juridique du projet avant même de rédiger la requête. Une erreur de compétence fait perdre plusieurs semaines, un délai que le calendrier de chantier absorbe rarement sans conséquence.
Constat par drone et état des lieux des avoisinants

Le constat d’huissier classique garde sa pertinence pour les intérieurs et les parties basses de façade. En revanche, pour une rénovation lourde impliquant des travaux en toiture, une reprise de pignon ou des fondations profondes, le périmètre d’avoisinants à documenter dépasse ce qu’un huissier couvre à pied.
La pratique du référé préventif intègre désormais des outils de constatation plus sophistiqués. L’usage du drone pour l’état des lieux des avoisinants se généralise, avec une documentation plus fine des couvertures, des souches de cheminée et des faîtages mitoyens. L’expert judiciaire désigné peut s’appuyer sur ces relevés aériens pour établir un état zéro exploitable en cas de litige ultérieur.
Ce niveau de preuve dépasse largement ce que produit un simple constat d’huissier, qui reste un document unilatéral, non contradictoire. Le rapport d’expertise judiciaire issu du référé préventif, lui, engage toutes les parties et fait foi devant le tribunal.
Périmètre de la mission d’expertise : ce que la requête doit couvrir
Trop de requêtes se limitent à demander un « constat de l’état des immeubles voisins ». C’est insuffisant pour une rénovation lourde. La mission confiée à l’expert doit être calibrée sur les risques réels du chantier.
Voici les points que nous intégrons systématiquement dans la requête :
- Constat de l’état des structures porteuses, planchers et fondations des immeubles mitoyens, pas seulement des façades visibles

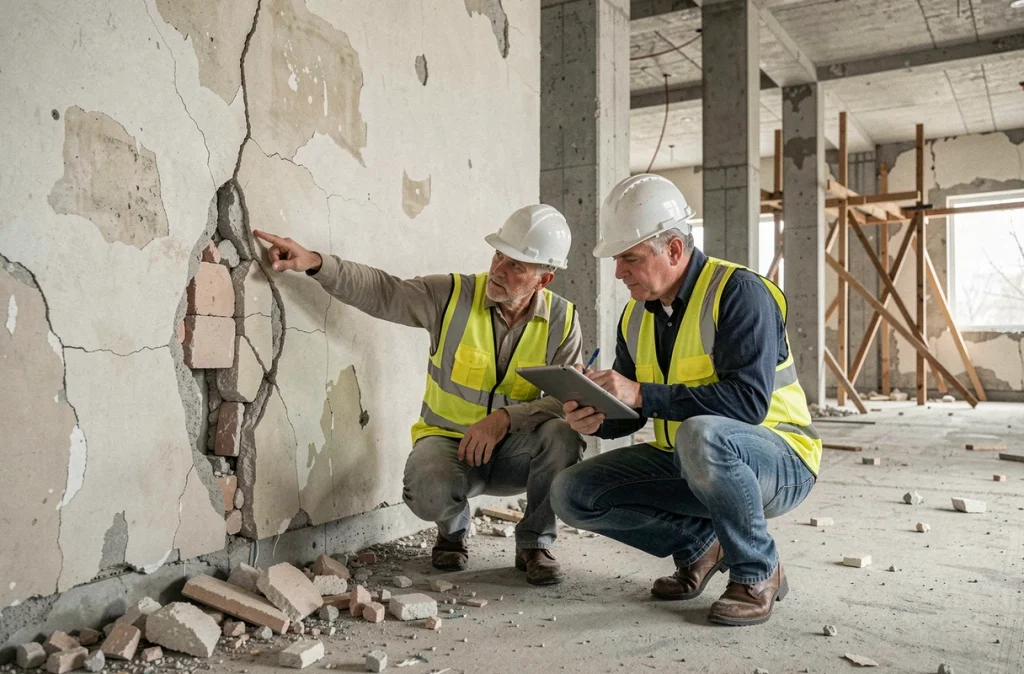

- Relevé des fissures existantes avec mesure de leur ouverture, pour pouvoir comparer en cas d’évolution pendant le chantier
- Pose éventuelle de témoins (jauges, fissuromètres) sur les désordres identifiés, avec mission de suivi périodique jusqu’à la réception
- Examen des réseaux enterrés (évacuations, canalisations) lorsque les travaux impliquent des terrassements ou des reprises en sous-œuvre
La mission de suivi pendant toute la durée du chantier est le point le plus souvent oublié. Sans elle, l’expert constate l’état initial, puis disparaît. Si un désordre apparaît six mois plus tard, il faut relancer une procédure.
Coût du référé préventif et articulation avec l’assurance chantier
Le coût de la procédure freine certains maîtres d’ouvrage. Les frais d’expertise judiciaire varient selon le nombre d’avoisinants et la complexité du bâti. Mais ce coût doit être mis en regard du risque financier d’une réclamation non documentée.
Un voisin qui impute une fissure ancienne au chantier peut obtenir une provision en référé si le maître d’ouvrage ne dispose d’aucune preuve de l’état antérieur. Le référé préventif protège autant le maître d’ouvrage que les riverains, en figeant l’état des lieux de manière contradictoire.
L’assurance dommages-ouvrage ou la responsabilité civile du maître d’ouvrage ne couvrent pas toujours les troubles de voisinage. En rénovation lourde, la garantie décennale ne joue que sur l’ouvrage lui-même. Les dommages causés aux avoisinants relèvent de la responsabilité civile, et l’assureur demandera précisément ce que le référé préventif produit : un état des lieux contradictoire antérieur aux travaux.

Timing de la requête et coordination avec le planning chantier
La requête doit être déposée suffisamment tôt pour que l’expert puisse intervenir avant le démarrage des travaux de démolition ou de gros œuvre. En pratique, nous recommandons de lancer la procédure dès l’obtention du permis de construire, sans attendre la purge des recours si le calendrier est serré.
Le juge des référés statue rapidement, souvent en quelques semaines. L’expert, une fois désigné, organise un accès aux immeubles voisins. C’est là que des blocages surviennent : un voisin qui refuse l’accès, un copropriétaire absent, un syndic qui ne répond pas. Anticiper ces délais évite de décaler l’installation de chantier.
Un point de vigilance concerne les rénovations en site occupé. Si le bâtiment rénové est mitoyen d’un immeuble d’habitation, l’expert doit accéder à plusieurs logements. La coordination avec le syndic ou le gestionnaire de l’immeuble voisin est un facteur de délai que le planning doit intégrer dès la phase de préparation.
Référé préventif et évolution jurisprudentielle récente
La jurisprudence récente a précisé que la démolition n’est plus la sanction automatique d’un ouvrage irrégulier. Le juge doit rechercher, d’office, si une mise en conformité est possible et si le propriétaire l’accepte, avant d’ordonner une mesure plus radicale. Cette évolution renforce l’intérêt du référé préventif : documenter l’état initial permet aussi de démontrer que les travaux n’ont pas aggravé la situation, argument décisif si un voisin demande la démolition de l’ouvrage.
Le contentieux voisinage et chantier se complexifie. Disposer d’un rapport d’expertise contradictoire, établi avant le premier coup de pioche, reste la meilleure assurance procédurale pour un maître d’ouvrage en rénovation lourde. Le coût de cette précaution est marginal comparé à celui d’un litige mal documenté.
